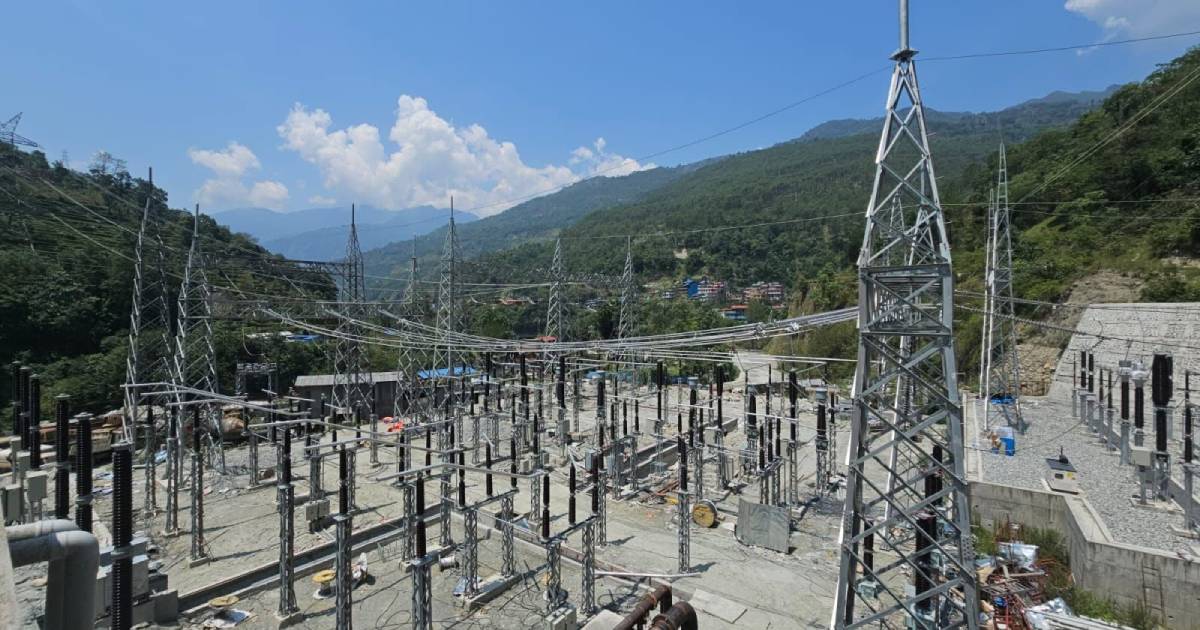

राहुघाटको २२० केभी क्षमताको ‘स्विचयार्ड’ सञ्चालनमा, १२७.८ मेगावाट विद्युत् राष्ट्रिय प्रसारण लाइनमा

112
Shares

म्याग्दी । म्याग्दीको रघुगङ्गा गाँउपालिका–३ तिल्केनीचौरमा २२० केभी क्षमताको ‘स्विचयार्ड’ सञ्चालनमा आएको छ । स्विचयार्डका उपकरणले विद्युत्गृहमा जेनेरेटरबाट उत्पादन भएको ऊर्जालाई प्राप्त गर्ने र प्रसारण लाइनमा आपूर्ति गराउँछ ।

नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावरद्वारा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको ‘स्विचयार्ड’ मार्फत राहुघाट कोरिडोरमा निर्माण भएका चार वटा आयोजनाका १२७.८ मेगावाट विद्युत् राष्ट्रिय प्रसारण लाइनमा जोडिएको हो ।

राहुघाट जलविद्युत् आयोजनाका प्रमुख राजबहादुर बिष्टले स्विचयार्डमा जडान भएका उपकरणको परीक्षण सफल भएपछि सोमबारदेखि राष्ट्रिय प्रणालीमा आवद्ध गरिएको जानकारी दिए ।

‘राहुघाट कोरिडोरका चार वटा आयोजनाबाट आउने र राहुघाटको विद्युत्गृहबाट उत्पादन हुने विद्युत् हाम्रो स्विचयार्डबाट २२० केभी क्षमताको कालीगण्डकी कोरिडोरमा ‘लिलो’ (लुप इन, लुप आउट) माध्यमबाट जोड्ने संरचना तयार र उपकरण जडान भएको छ,’ उनले भने, ‘४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको परीक्षण उत्पादनको तयारीमा जुटेका छौँ ।’

राहुघाट जलविद्युत् आयोजनाको सिभिल महाशाखा प्रमुख रविन कट्टेलले एआइएस (एयर इन्सुलेटेड) प्रविधिको स्विचयार्ड निर्माण गरिएको बताए । राहुघाटका हाइड्रोमेकानिकल ठेकेदार भारत हेवी इलेक्ट्रिकल्स (भेल)ले स्विचयार्ड बनाएको हो । चार वटा प्रसारण लाइनको टावर निर्माण भइसकेको छ ।

हाल ३५.५ मेगावाट क्षमताको चिमखोला–मङ्गले–राहुघाट, ४८.५ मेगावाट क्षमताको अपर राहुघाट, २१.३ मेगावाट क्षमताको ठूलोखोला र २२.५ मेगावाटको माथिल्लो ठूलोखोला जलविद्युत् आयोजनाको विद्युत् राहुघाटको स्विचयार्ड हुँदै केन्द्रिय प्रणालीमा आवद्ध भएको छ ।

निर्माणको अन्तिम चरणमा पुगेको राहुघाट जलविद्युत् आयोजनाबाट उत्पादन हुने विद्युत् पनि यही स्विचयार्ड र प्रसारण लाइनबाट केन्द्रीय प्रणालीमा आवद्ध हुनेछन् । सुरुङ, बाँध र विद्युत्गृहको भौतिक संरचना निर्माण, उपकरण जडान अन्तिम चरणमा पुगेको आयोजना परीक्षण उत्पादनको तयारीमा जुटेको रघुगङ्गा हाइड्रोपावरका प्रबन्ध सञ्चालक गणेश केसीले जानकारी दिए ।

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोशिएट्स (जेपी)ले ४५ महिनामा सम्पन्न गर्ने लक्ष्य सहित २०१७ नोभेम्बर १७ (२०७४ मङ्सिर ६ गते) ६ अर्ब रुपैयाँमा ठेक्का सम्झौता गरेको थियो । सन् २०२२ फेब्रुअरीमा पहिलो, सन् २०२२ फेब्रुअरीमा दोस्रो र २०२५ नोभेम्बर सम्मका लागि तेस्रो पटक म्याद थपिएको थियो । चौथो पटक थपिएको समयभित्र आयोजना सम्पन्न गराउने लक्ष्यअनुसार काम भइरहेको प्रबन्ध सञ्चालक केसीले बताए ।
